Fischaufstiegshilfe Kennelbach
- Keywords:
- Jahr: 2023–2024
- Ort: Kennelbach
- Architekt: BHM Ingenieure, Linz
Aufgabenstellung
Die Schindler GmbH & Co. KG betreibt an der Bregenzerach die Wehranlage Kennelbach, die seit 1910 mit einer Fischaufstiegshilfe ausgestattet ist und im Laufe der Jahre mehrfach umgebaut wurde. Die bestehende Anlage wurde zuletzt 2007 saniert und entspricht nicht mehr den aktuellen technischen und ökologischen Anforderungen für Fischaufstiegshilfen. Laut Nationalem Gewässerbewirtschaftungsplan ist die Herstellung der Durchgängigkeit herzustellen. Daher soll im Rahmen des Projekts eine dem Stand der Technik entsprechende Fischaufstiegshilfe errichtet werden, um die Durchgängigkeit an der Wehranlage für alle im Gewässer vorkommenden Fische zu gewährleisten. Die neue Fischaufstiegshilfe wird in Vertical-Slot-Bauweise ausgeführt und soll den Fischbestand unterstützen, indem sie die natürlichen Wanderwege der Fische wiederherstellt. Gleichzeitig wird auch die Restwasserregelung am Wehr angepasst, um den ökologischen Zustand der Bregenzerach unterhalb der Wehranlage Kennelbach zu verbessern.
Herausforderungen

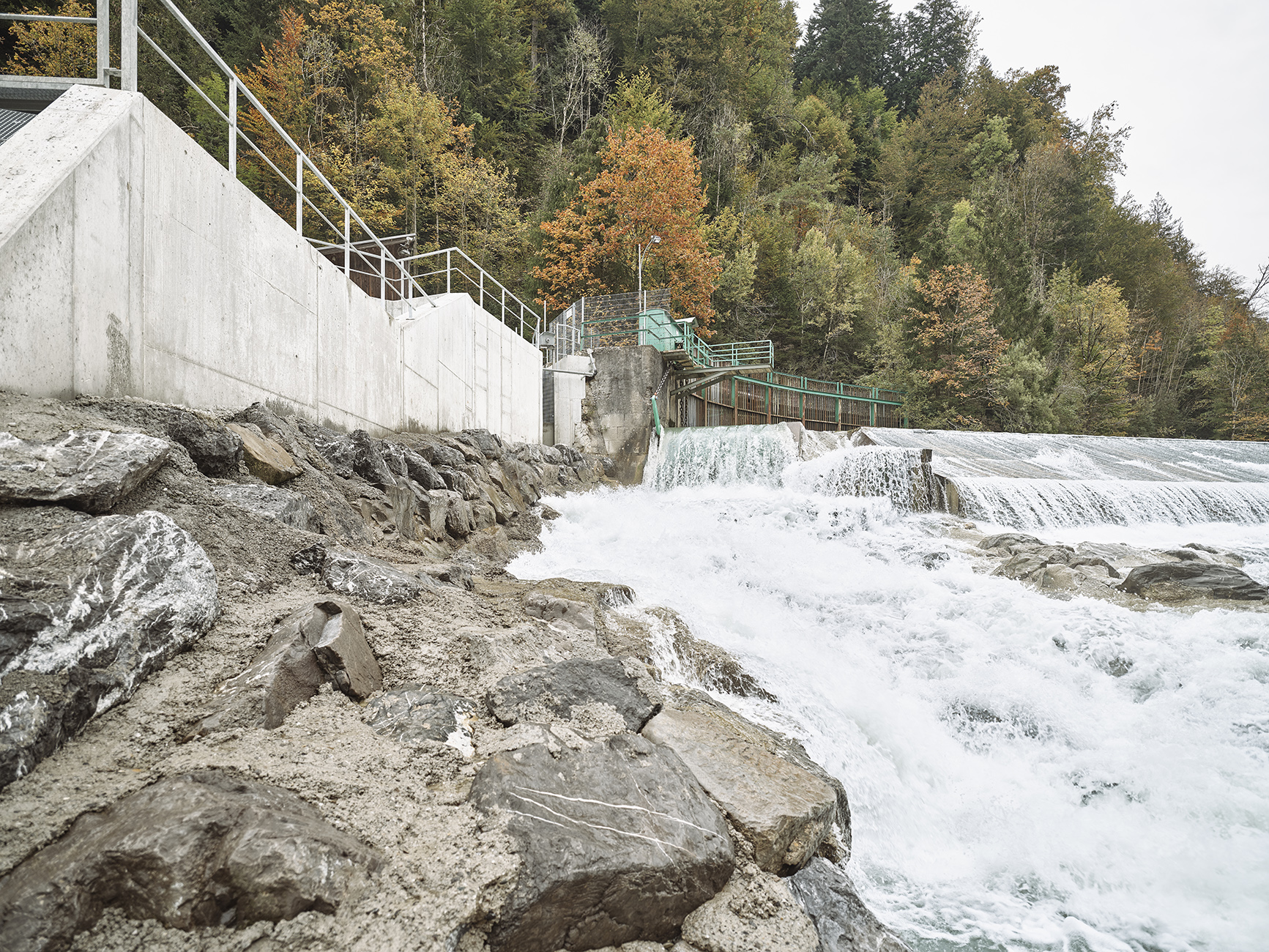

Die Umsetzung dieses Projekts brachte zahlreiche Herausforderungen mit sich. Die Bauarbeiten begannen im Oktober 2023 und brachten in den folgenden Monaten schwierige Winterbedingungen mit sich, was zusätzliche logistische und technische Anforderungen stellte. Ein Fangedamm musste aus dem vorhandenen Aushubmaterial errichtet werden, und es war notwendig, eine Stahlbetonmauer zur Sicherung der Baustelle zu bauen. Darüber hinaus erforderte der Aushub der Baugrube eine komplexe Wasserhaltung mit einer Neutralisationsanlage sowie eine Spritzbetonwand mit zugbeanspruchten Nägeln. Erschwerend kam hinzu, dass die Bregenzerach im November und Dezember 2023 mehrere Hochwasser führte, die die gesamte Baustelle überfluteten und zu erheblichen Verzögerungen führten. Trotz dieser Rückschläge konnten die wichtigen Stahlbetonarbeiten bis Ende Dezember 2023 abgeschlossen werden.
Lösungskonzept

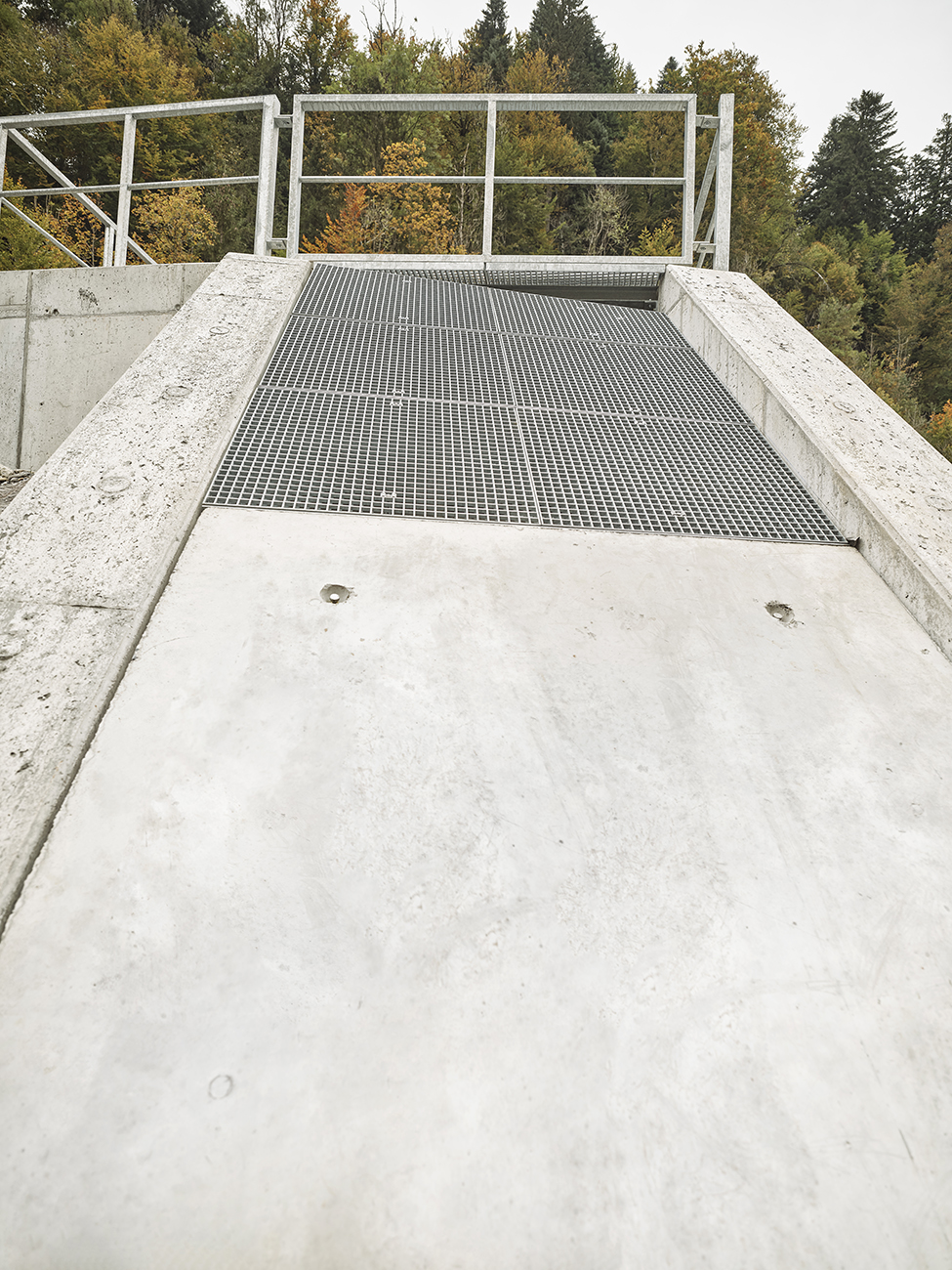

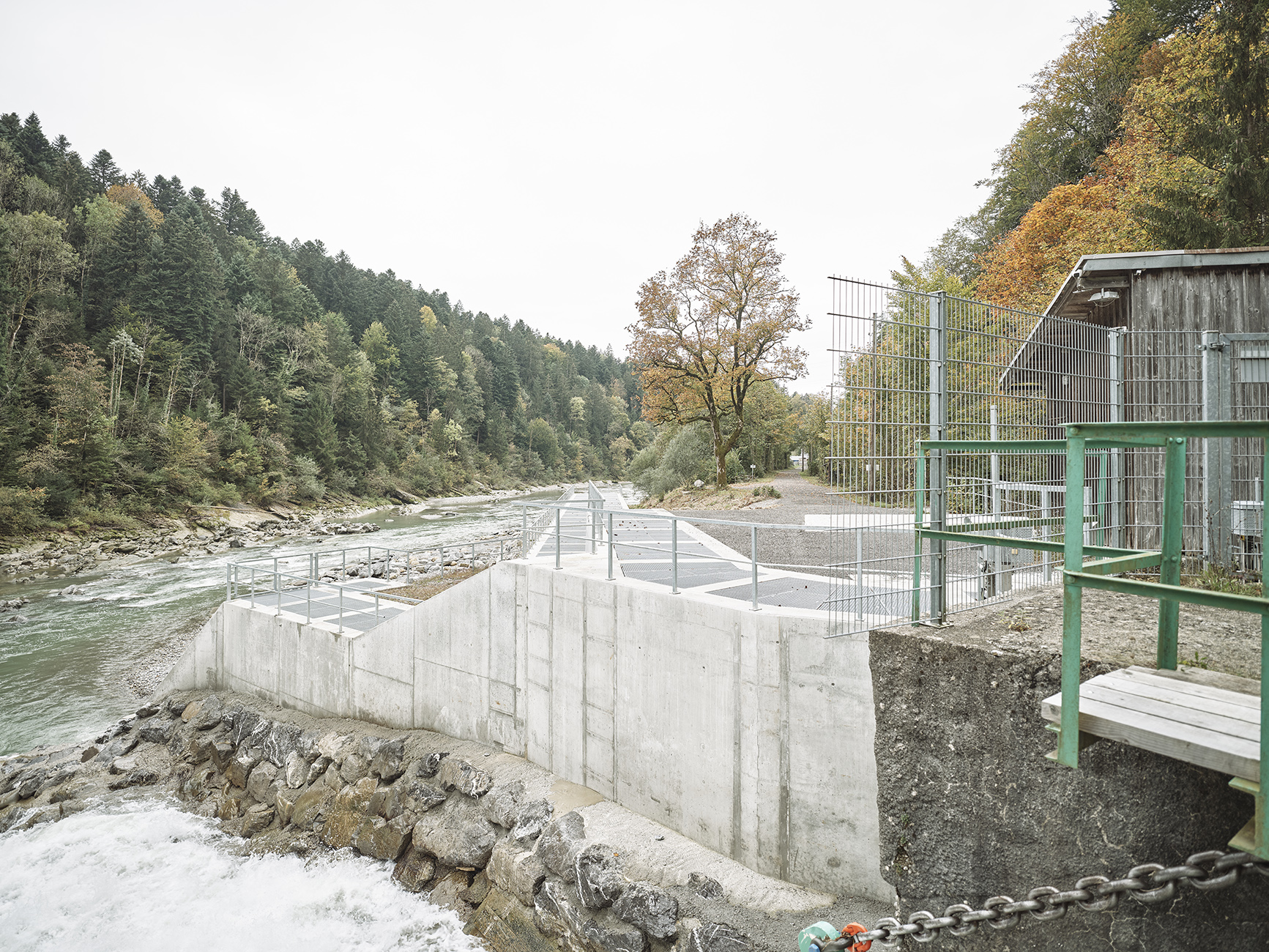

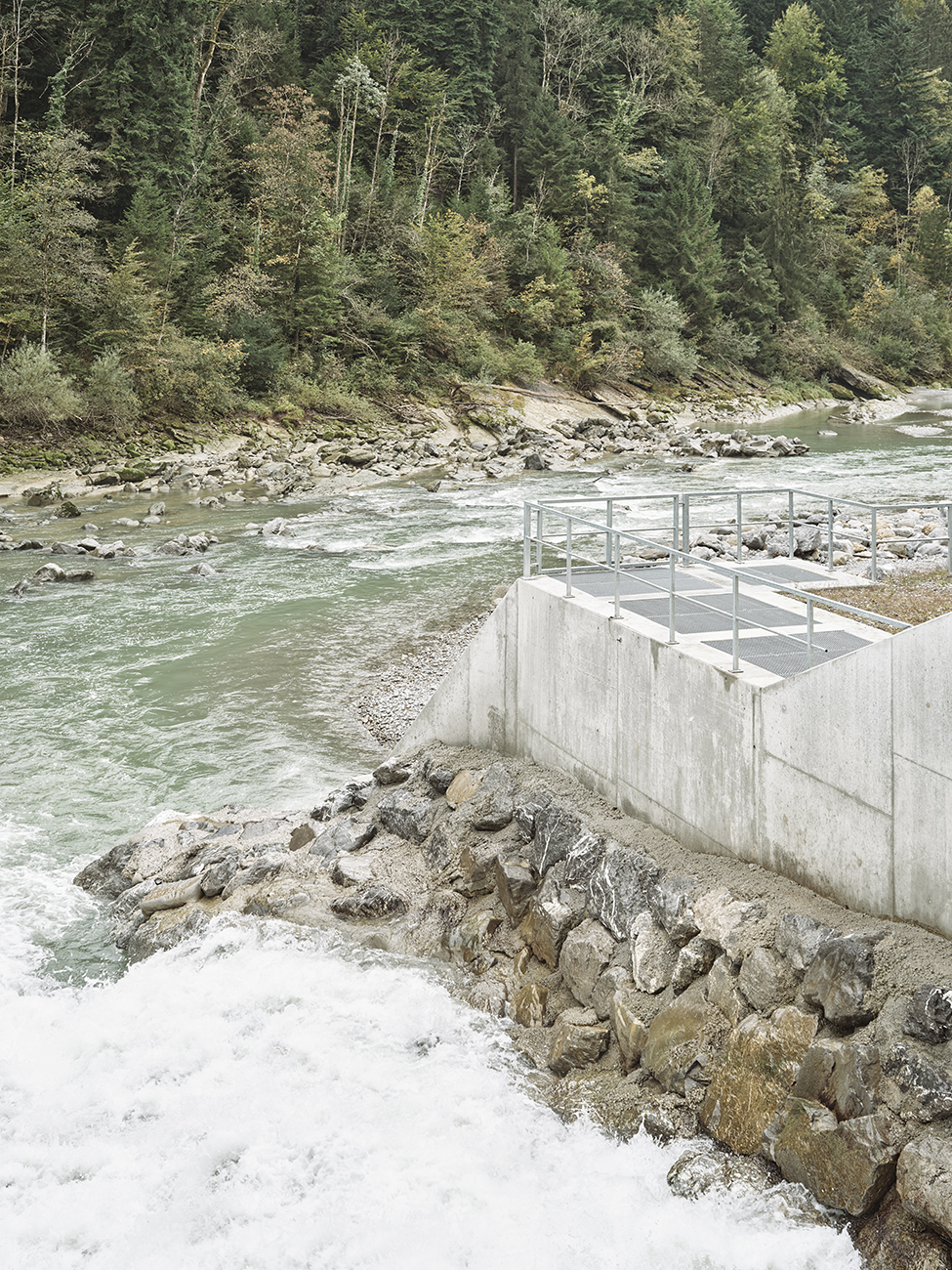

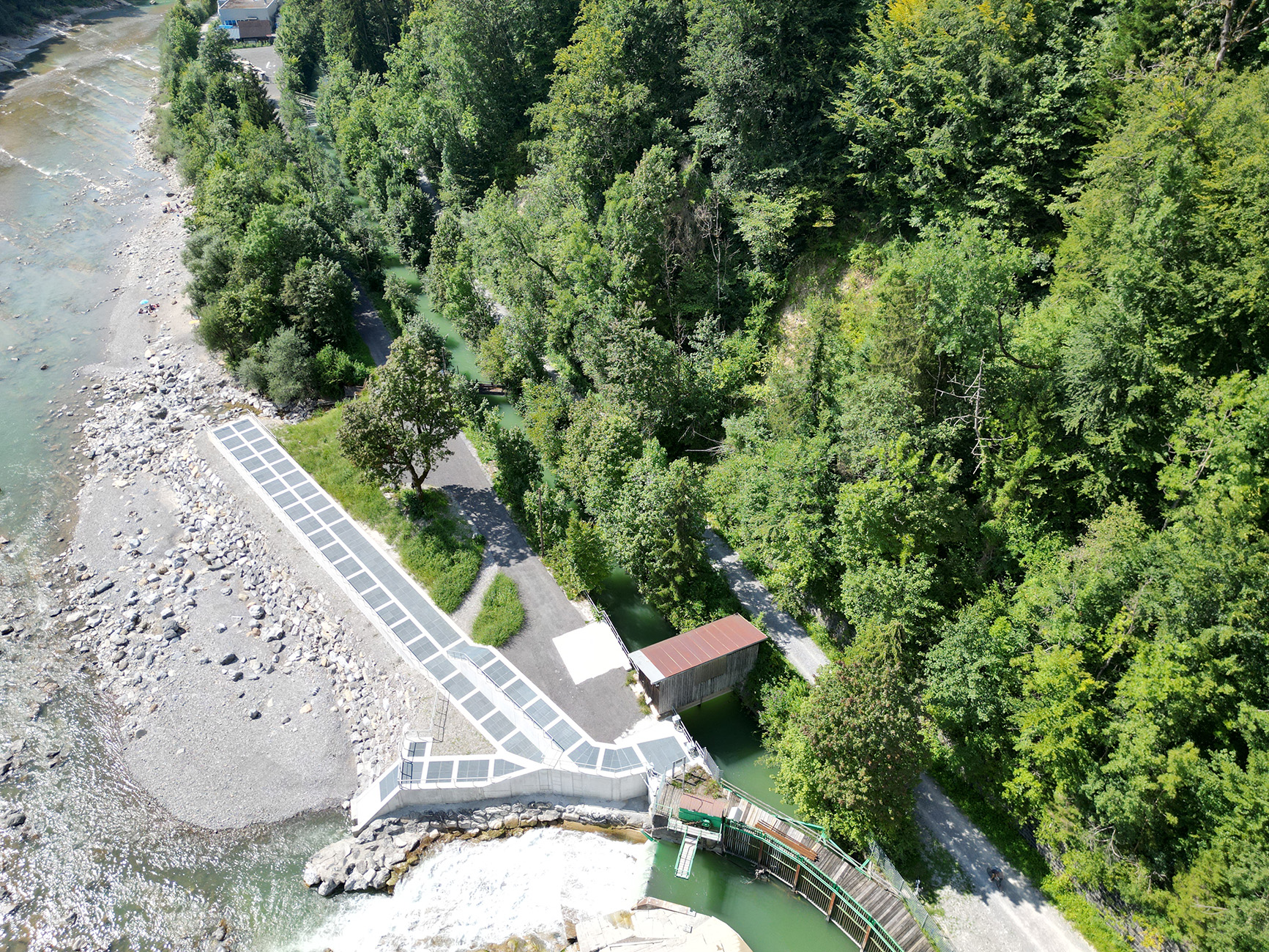

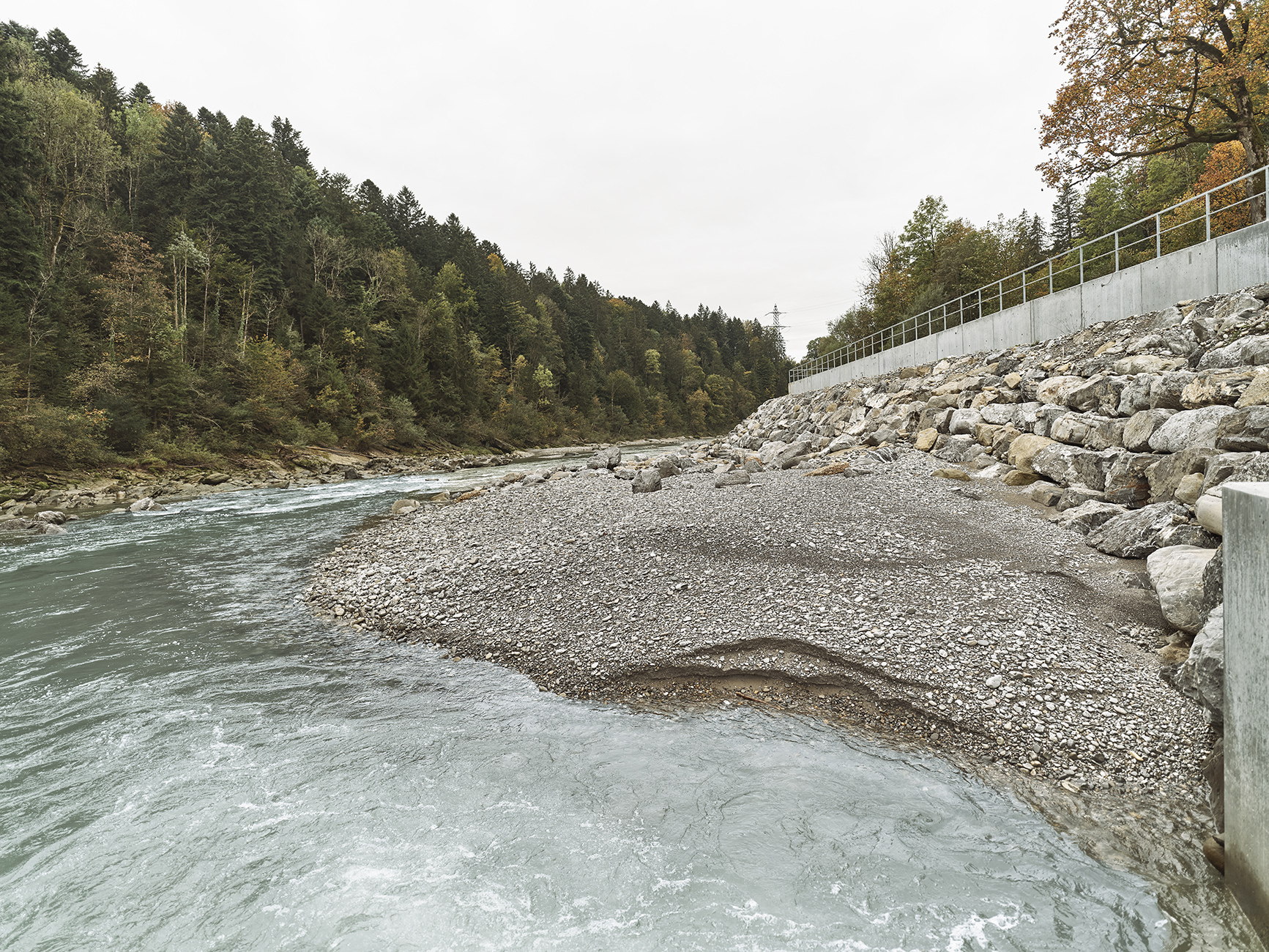

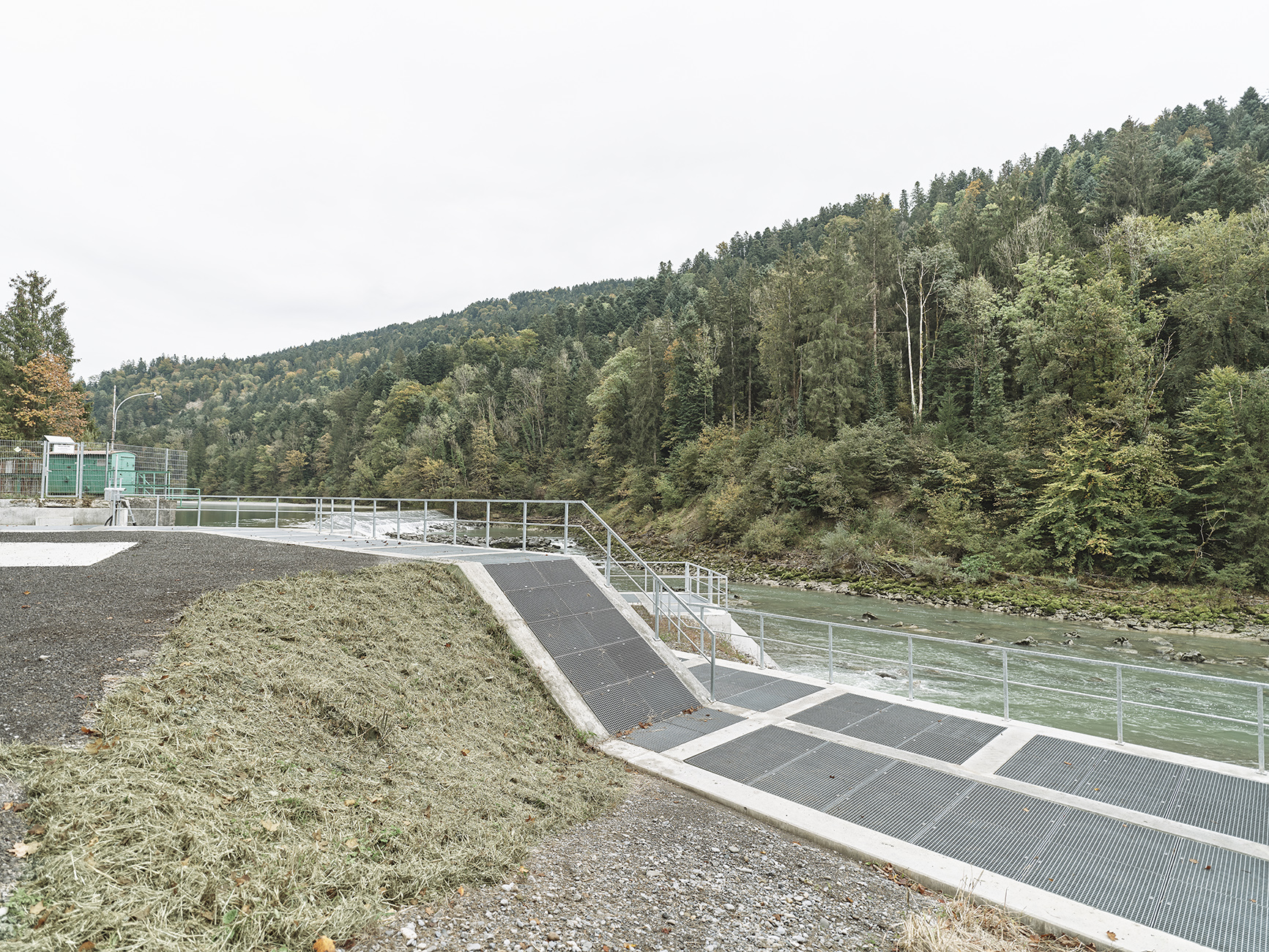

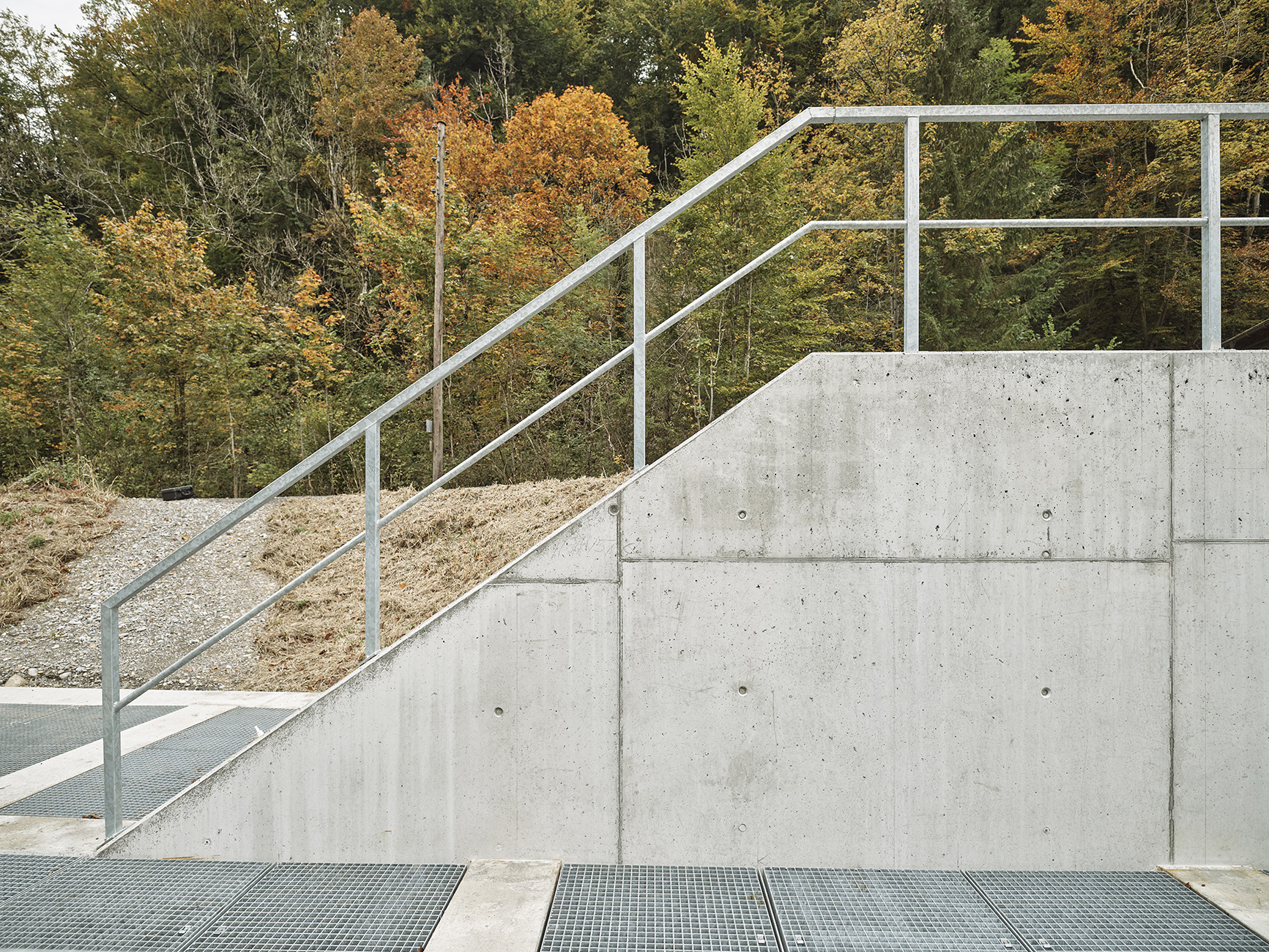

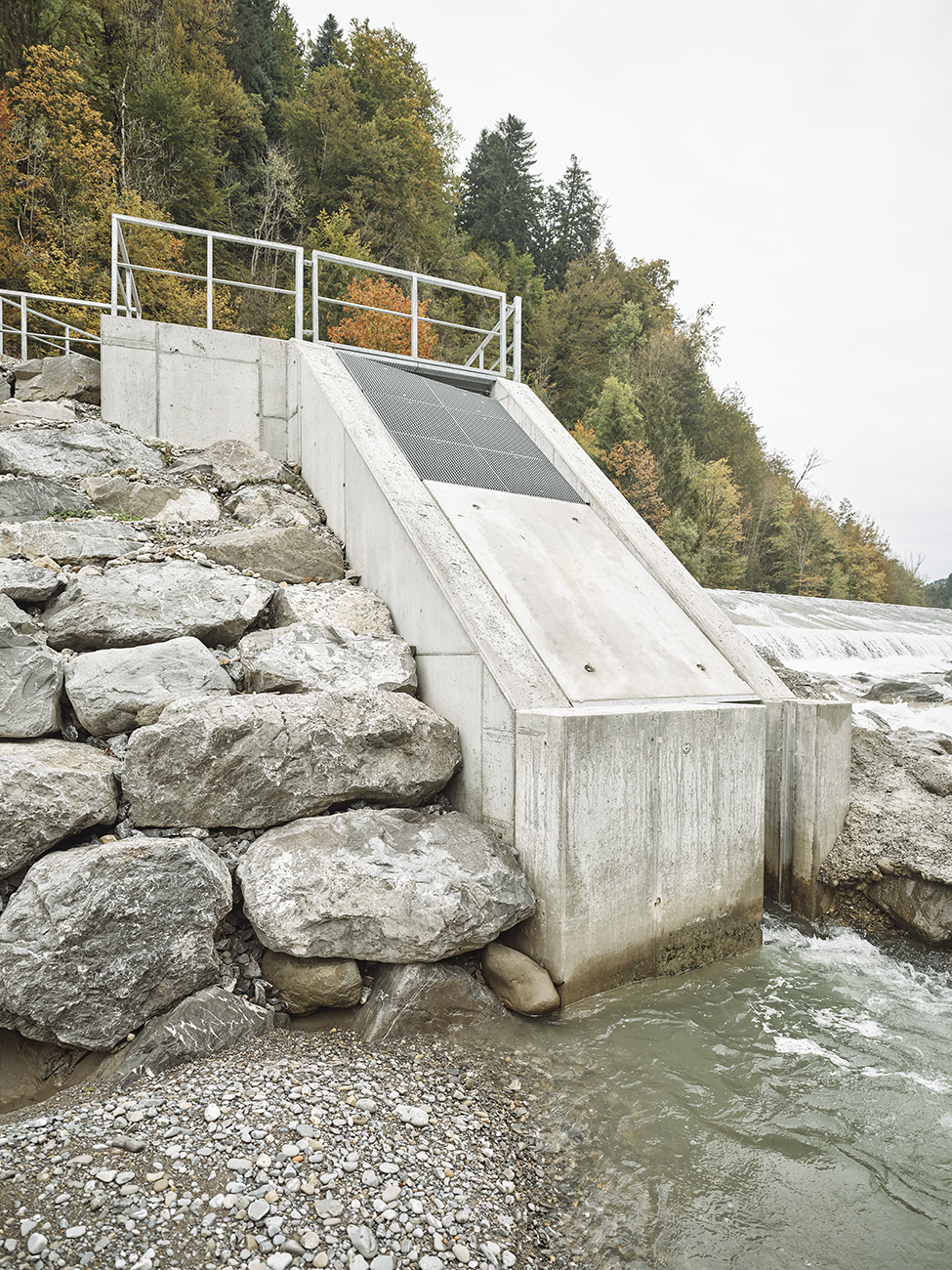

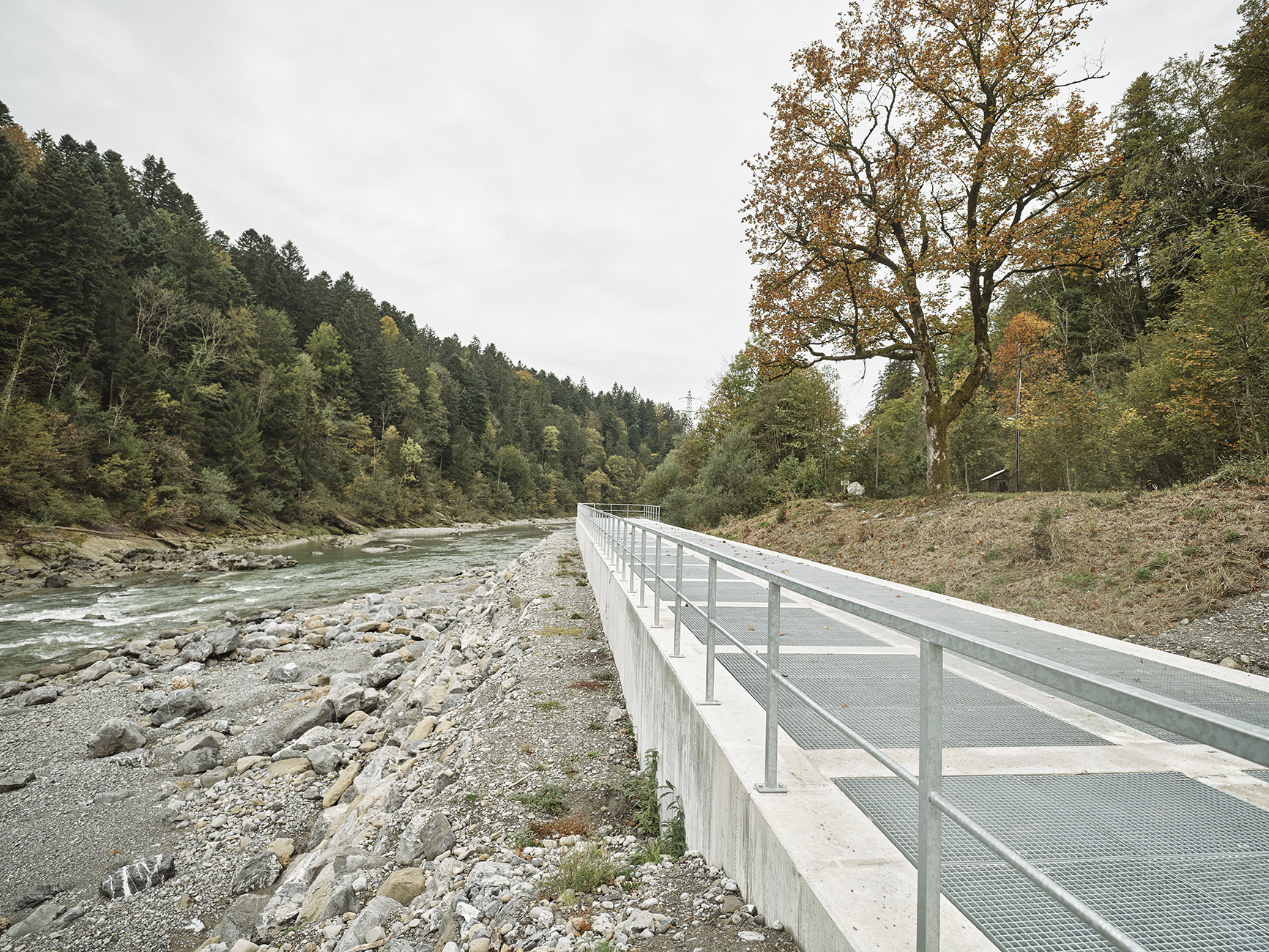

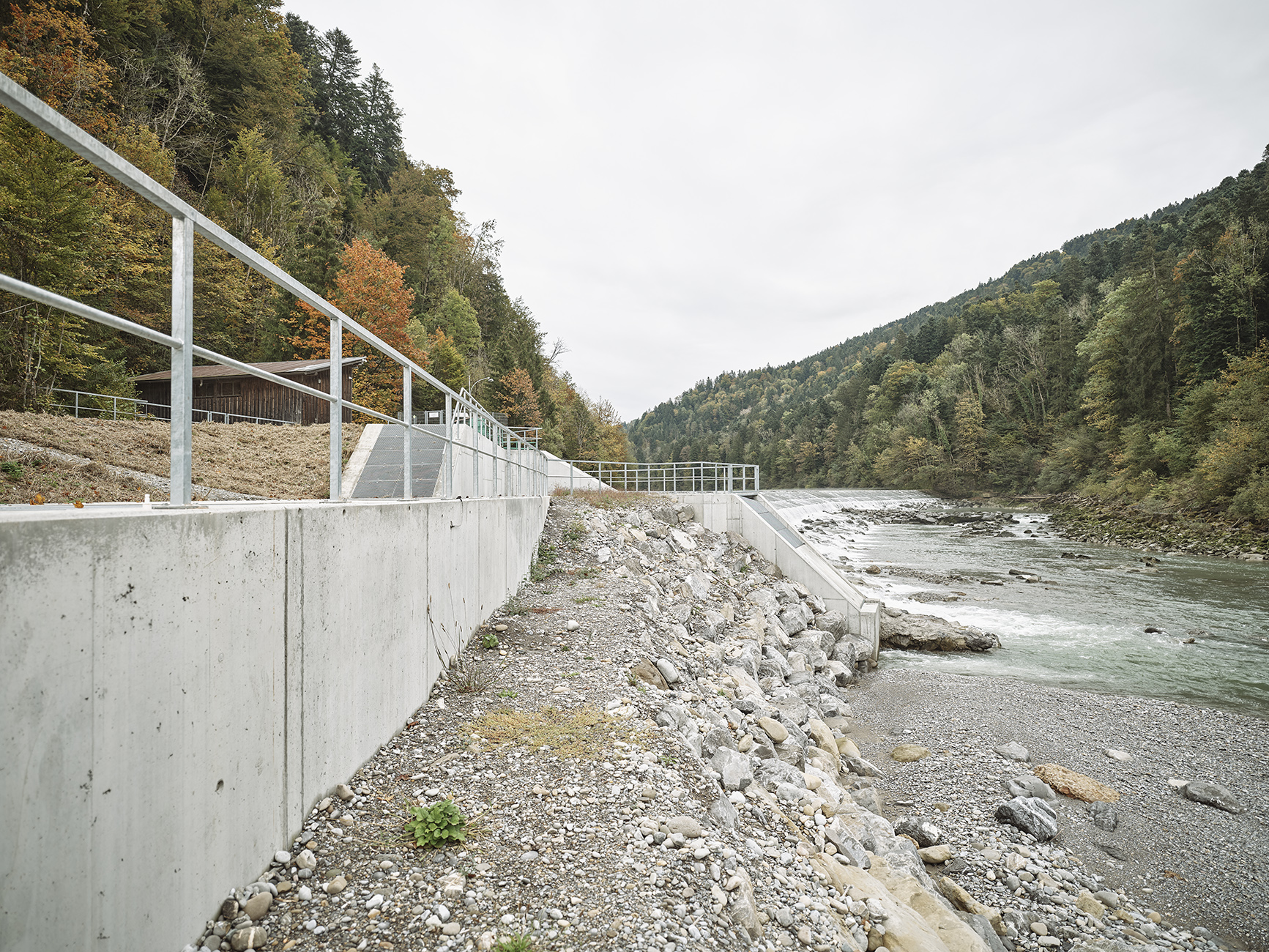

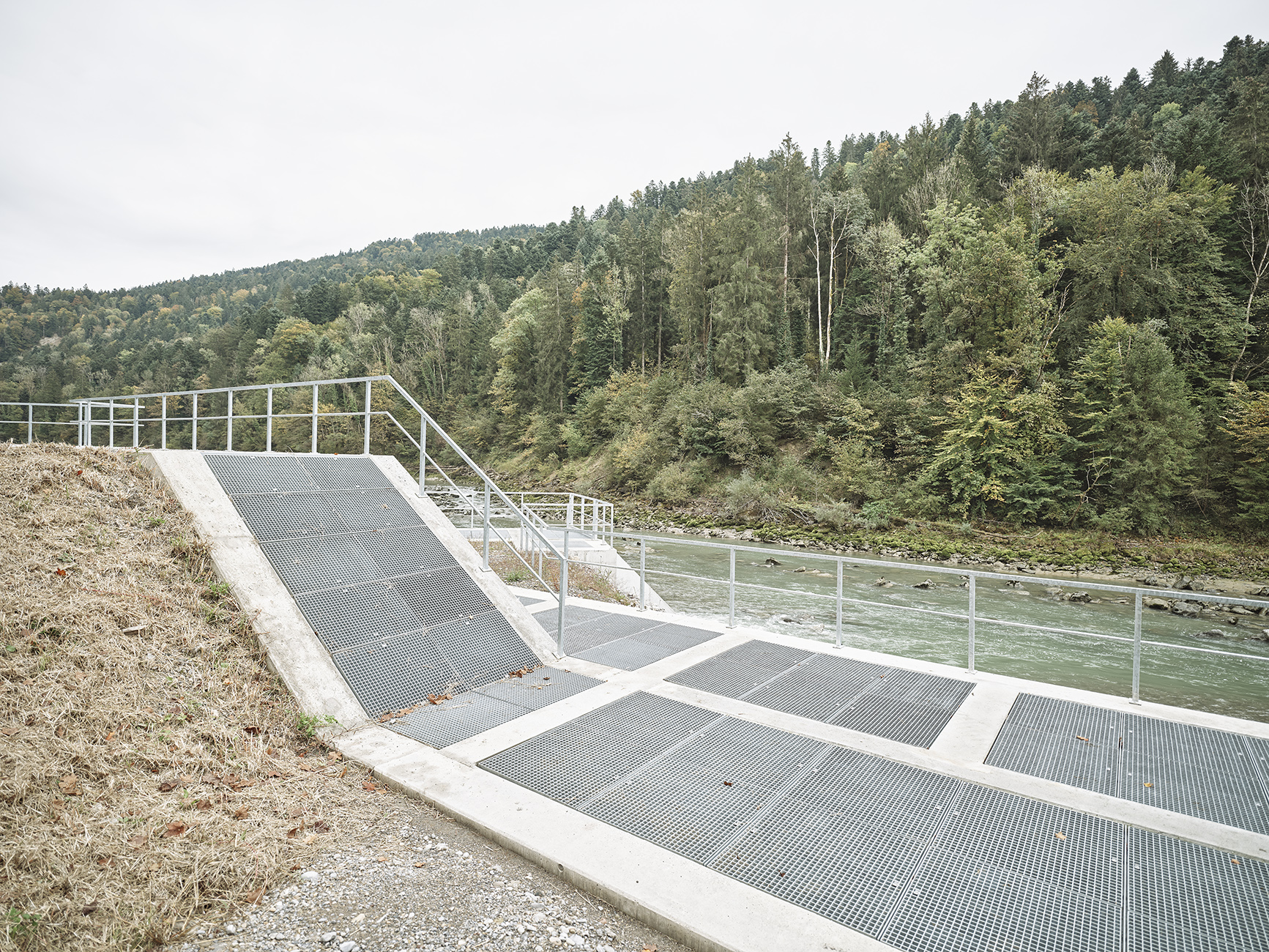

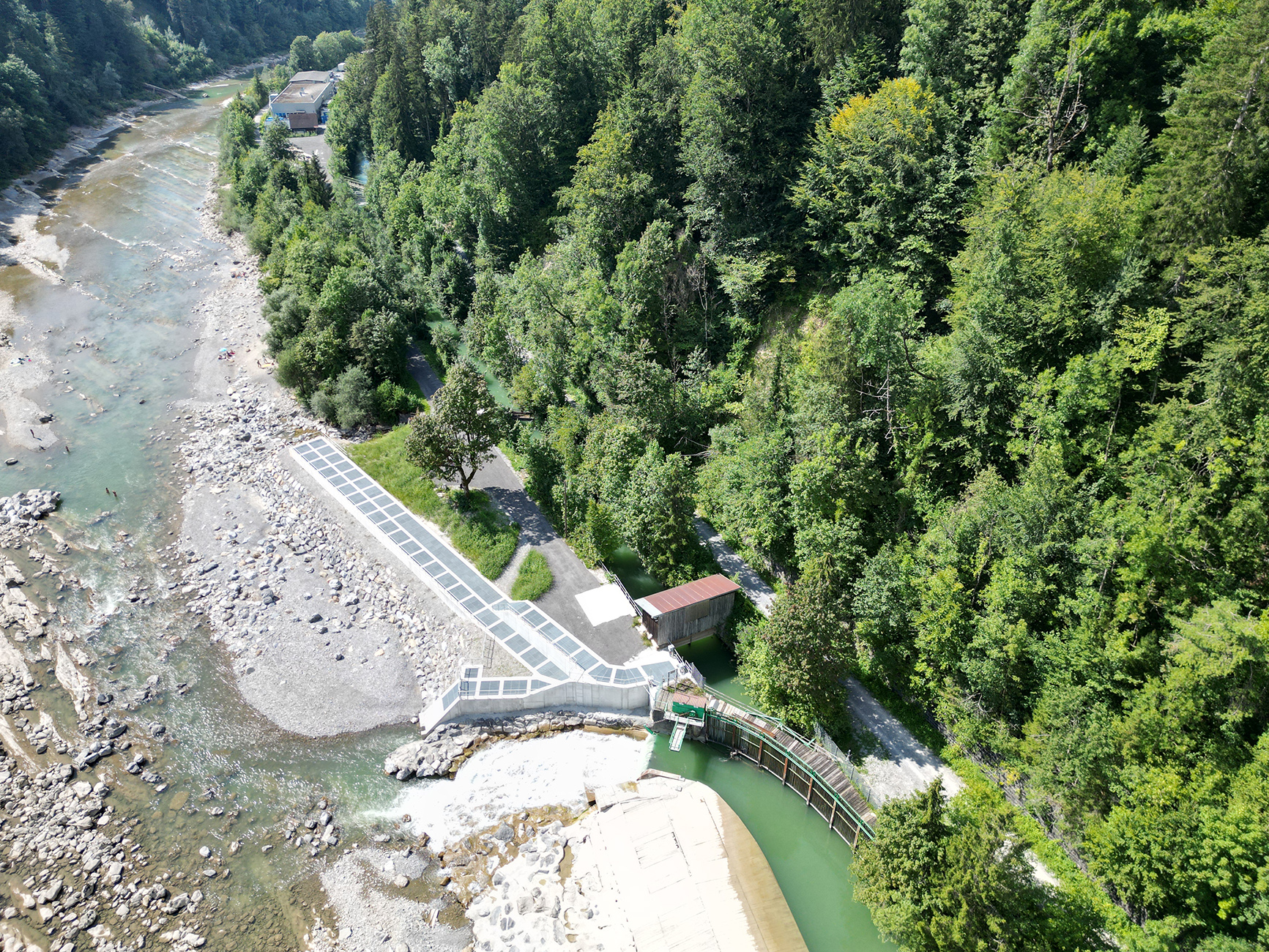

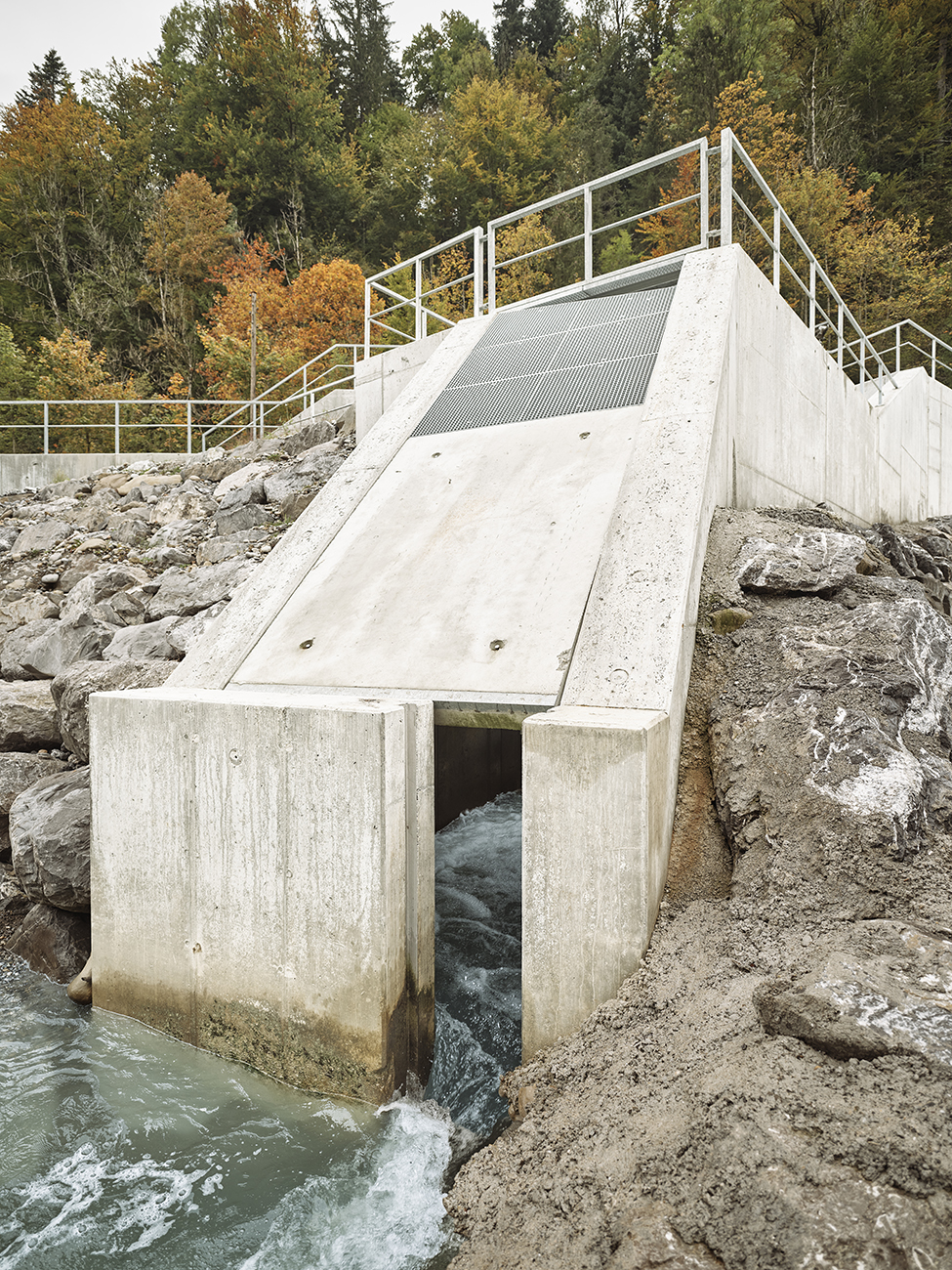

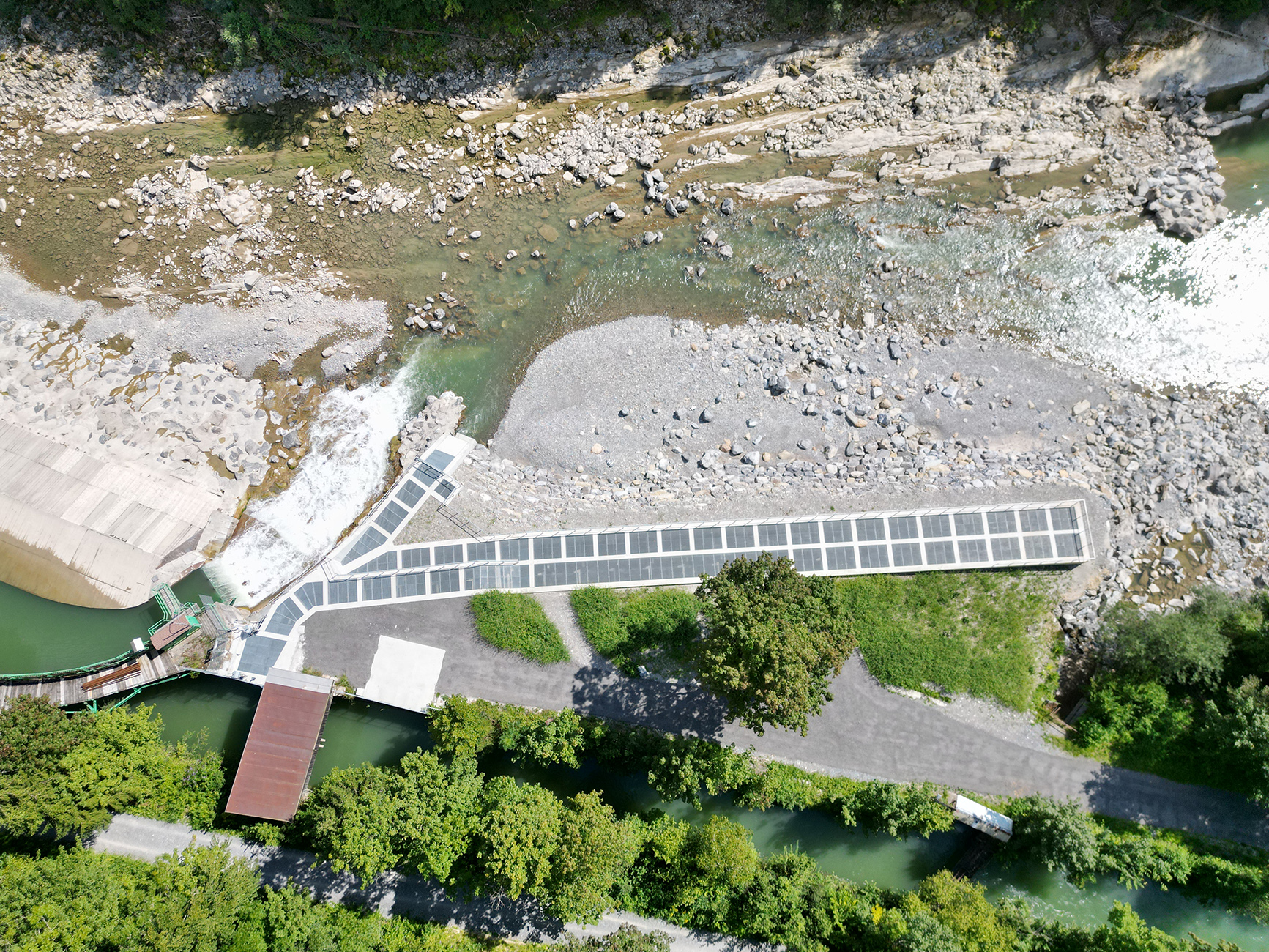

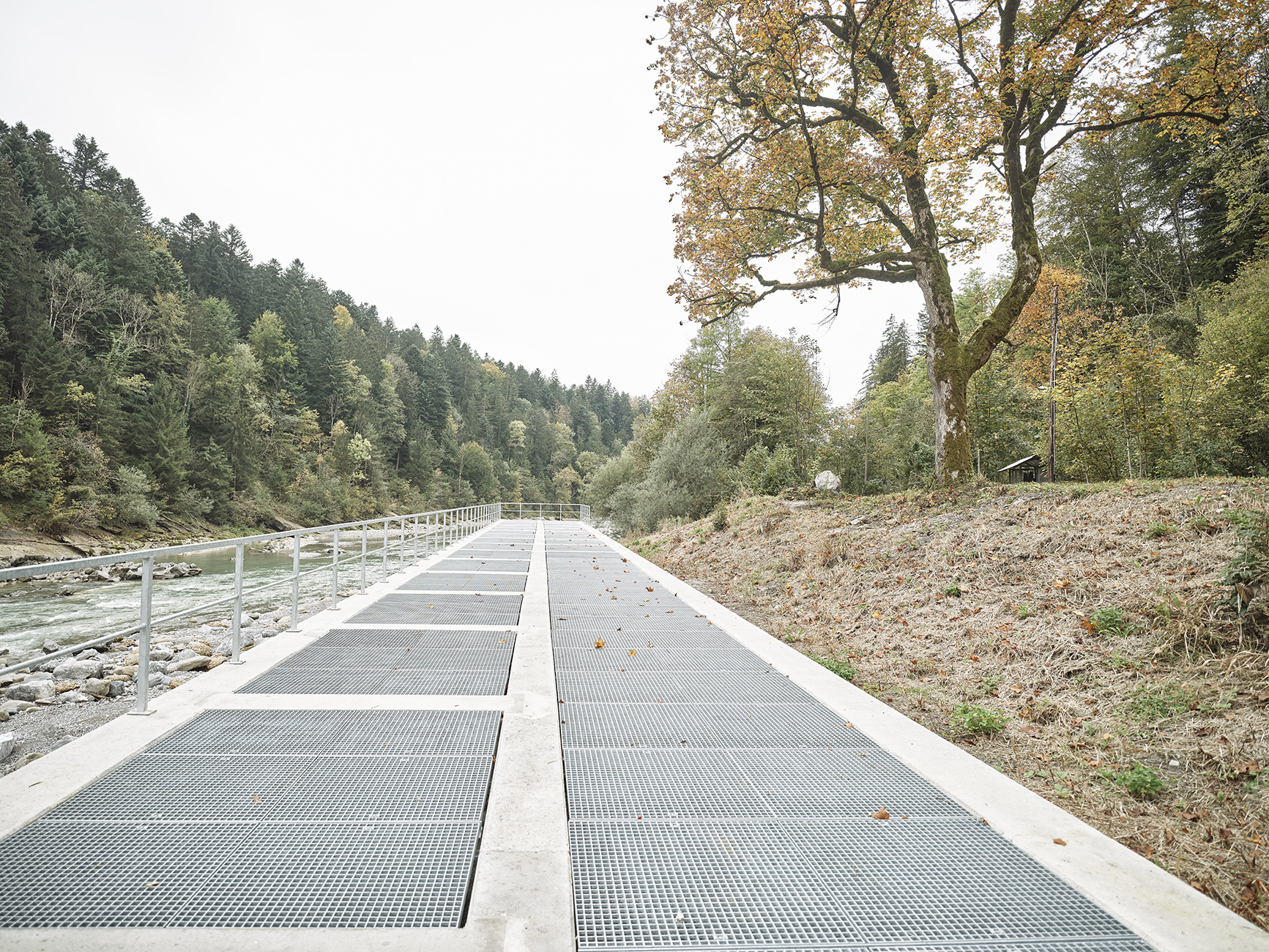

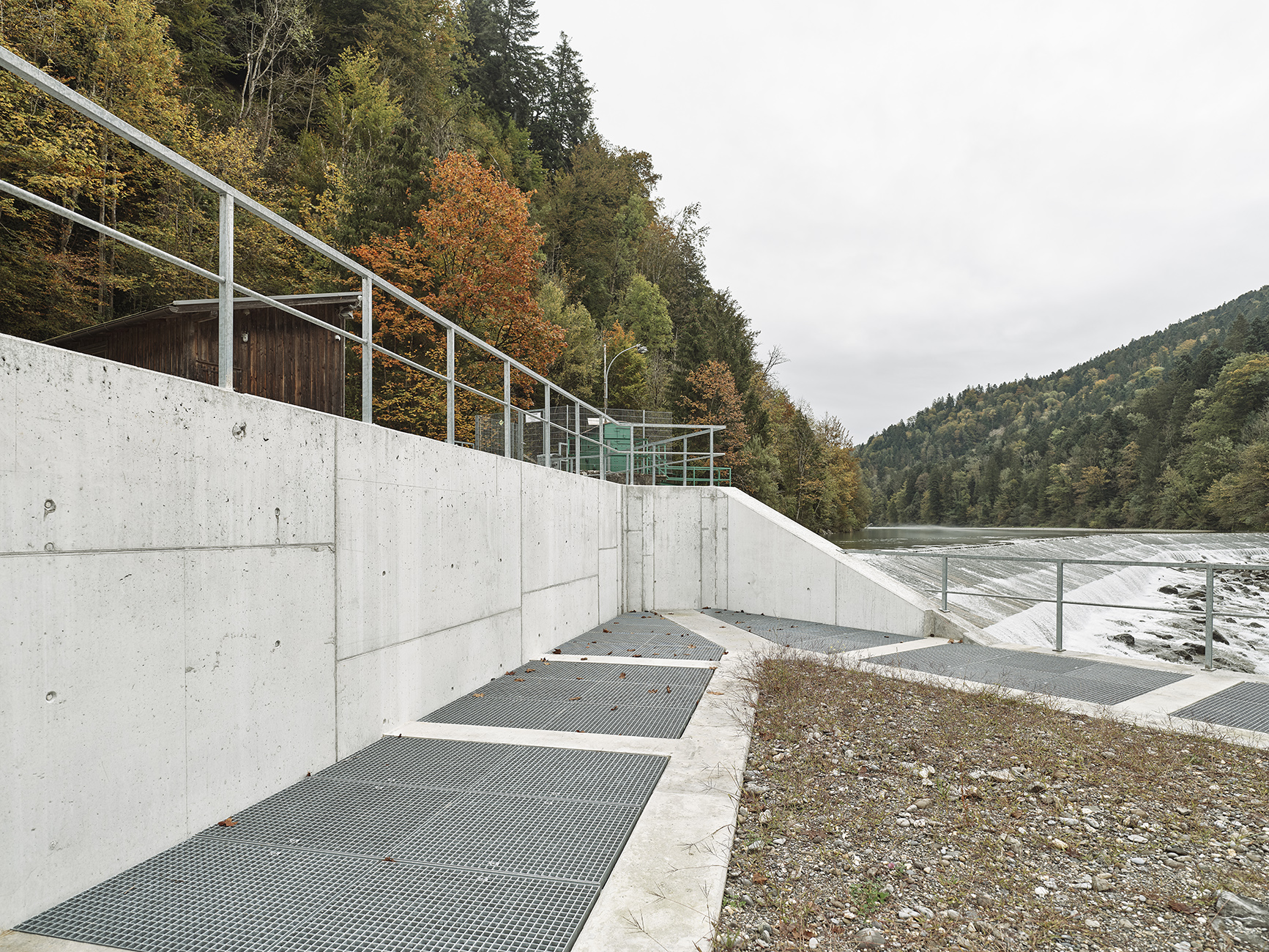

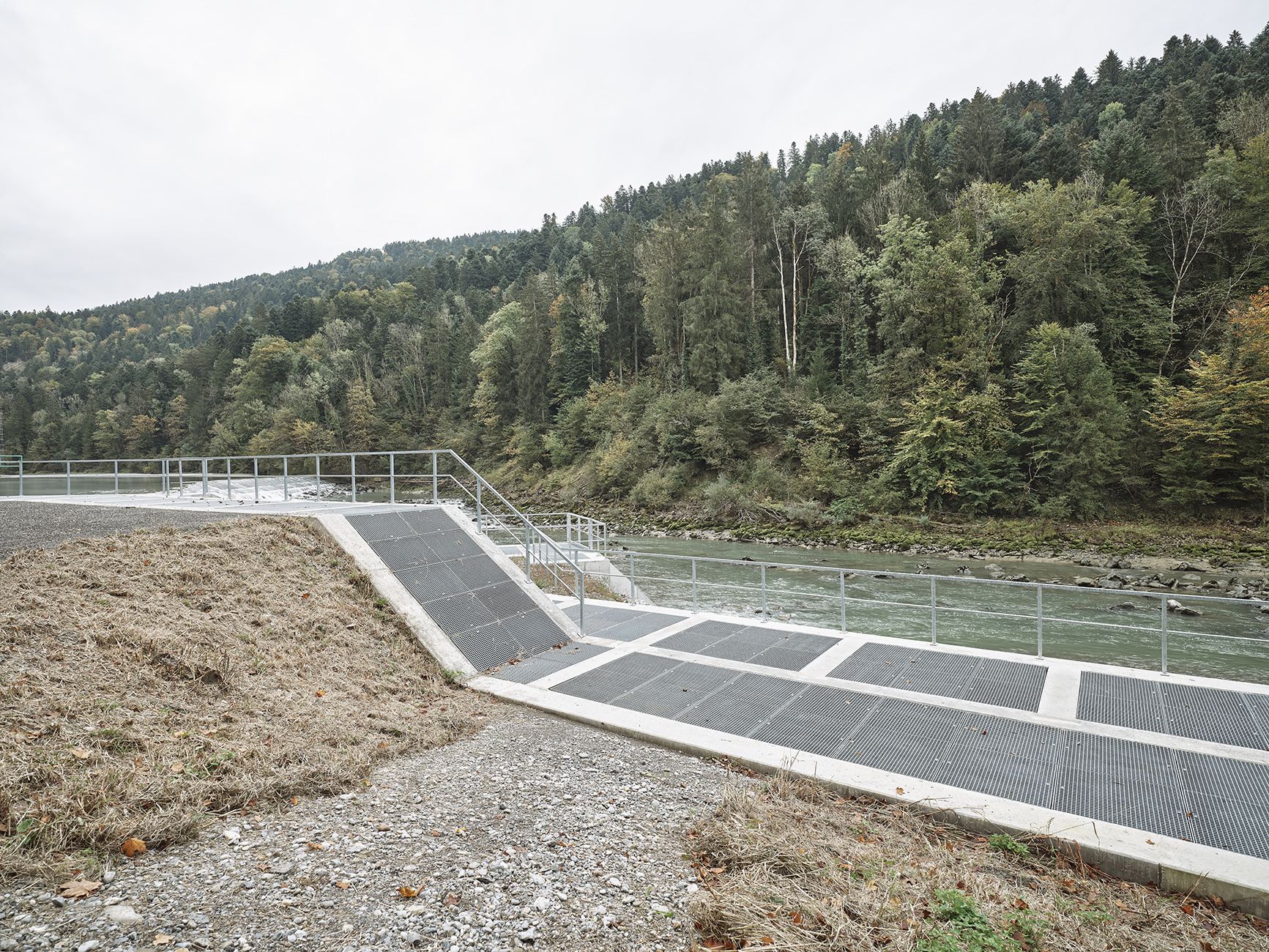

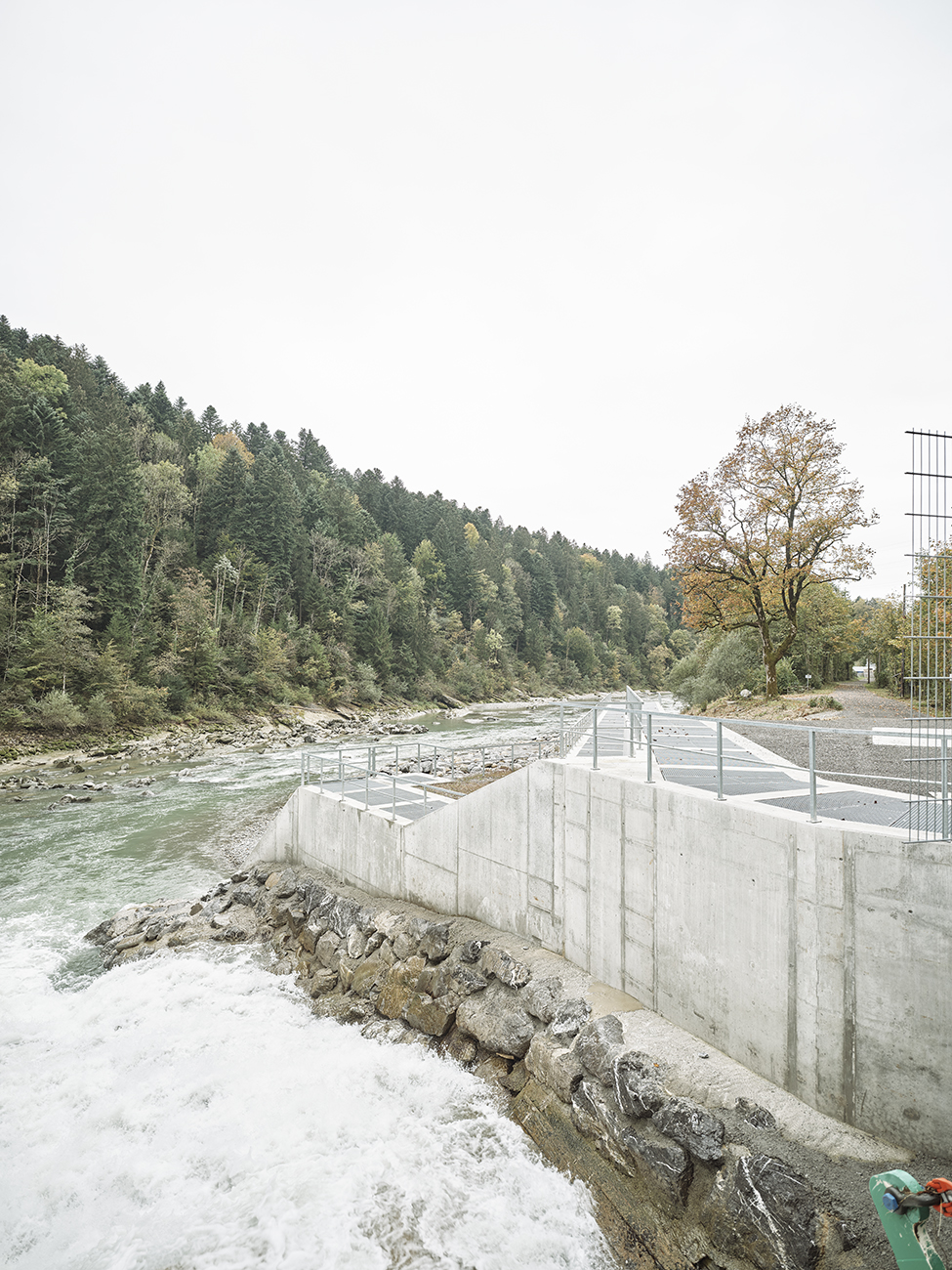

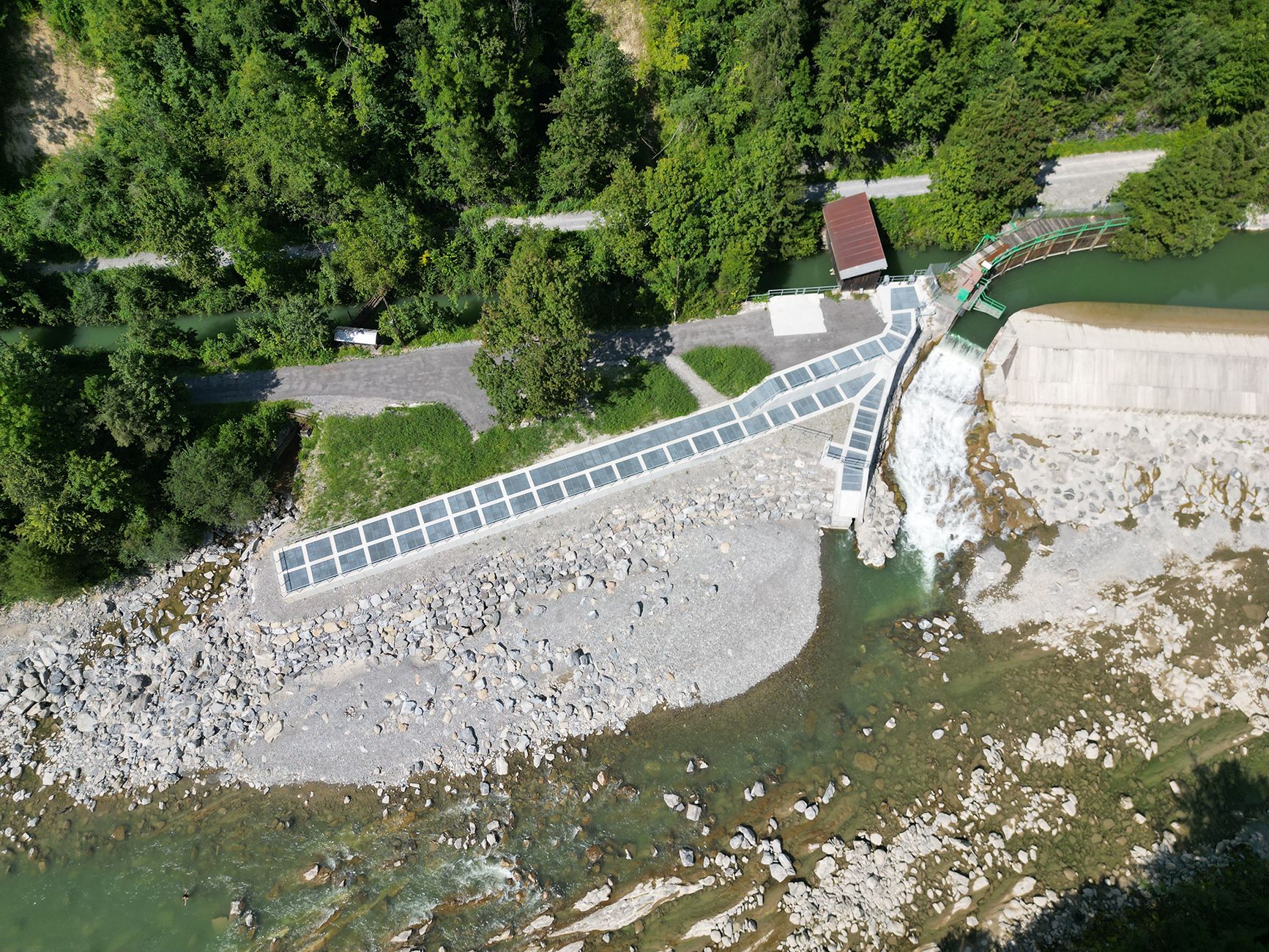

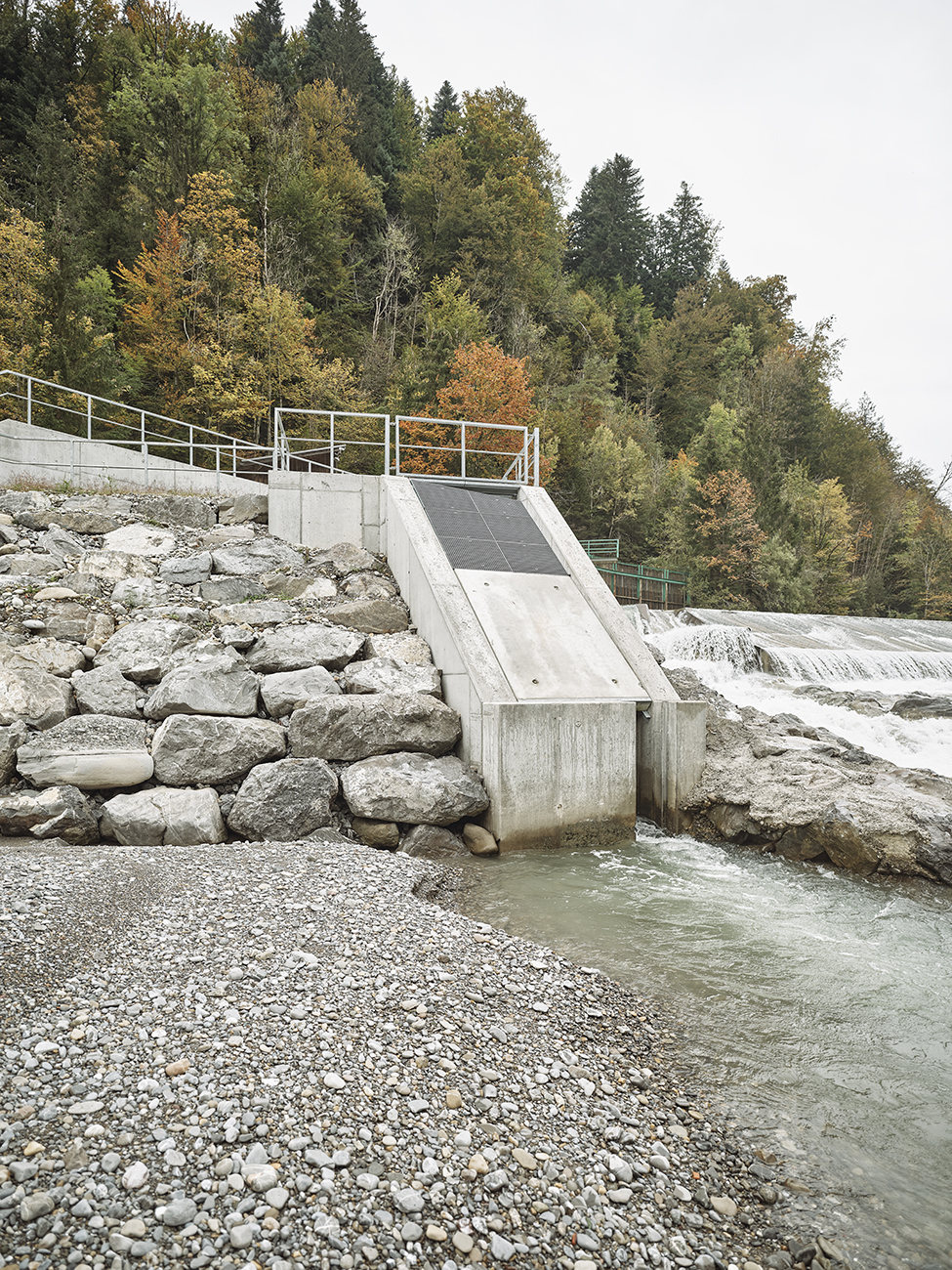

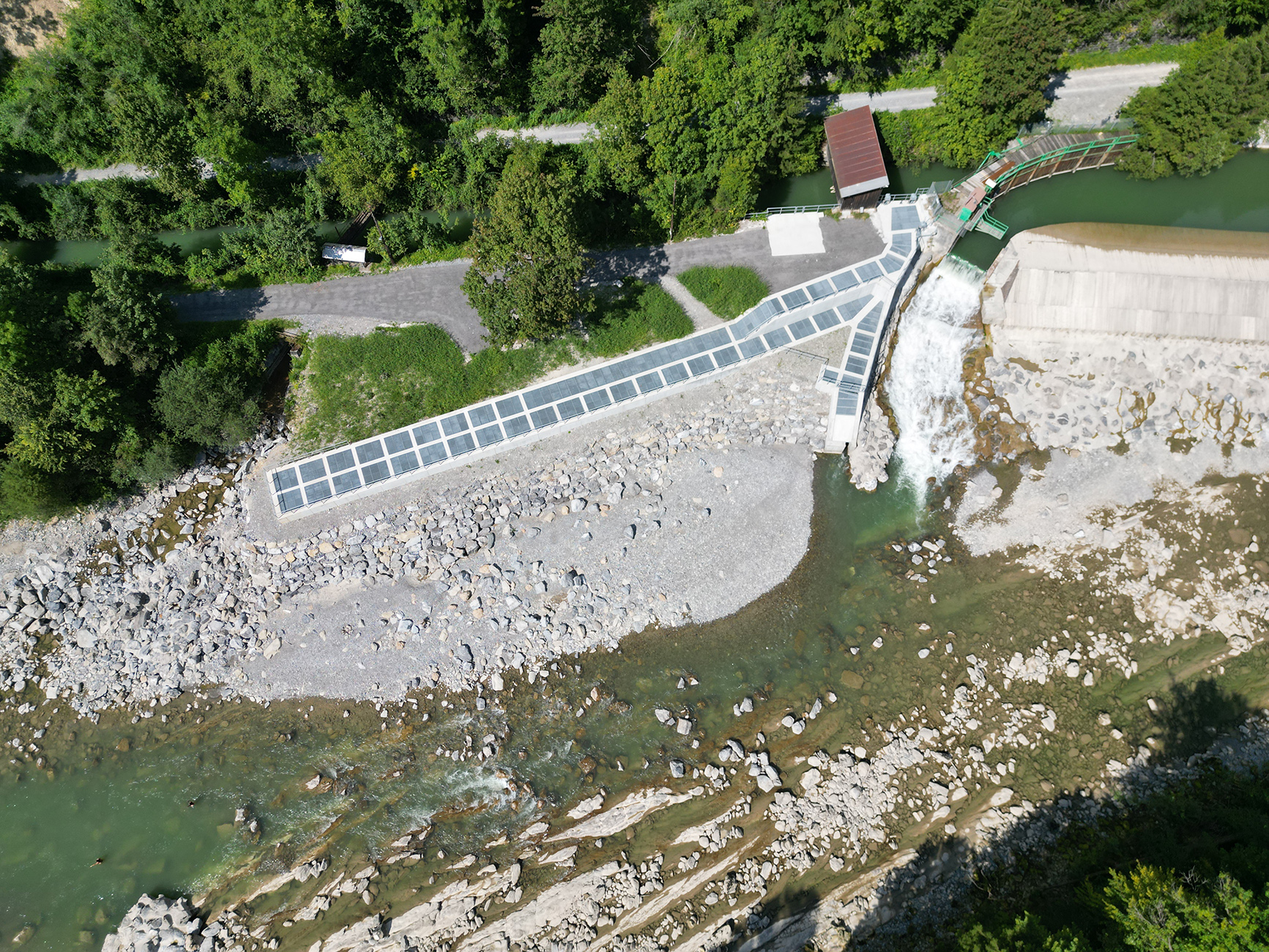

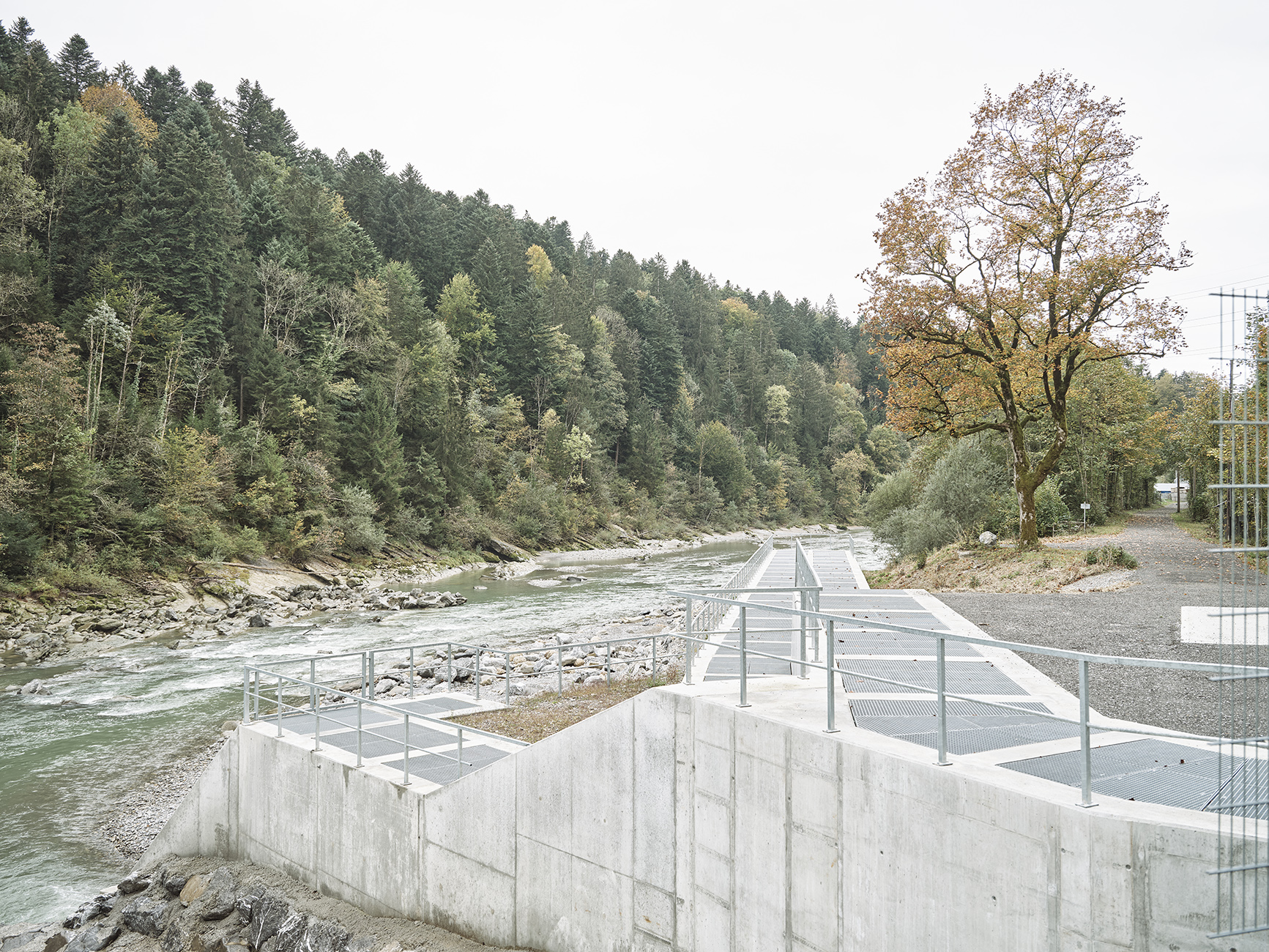

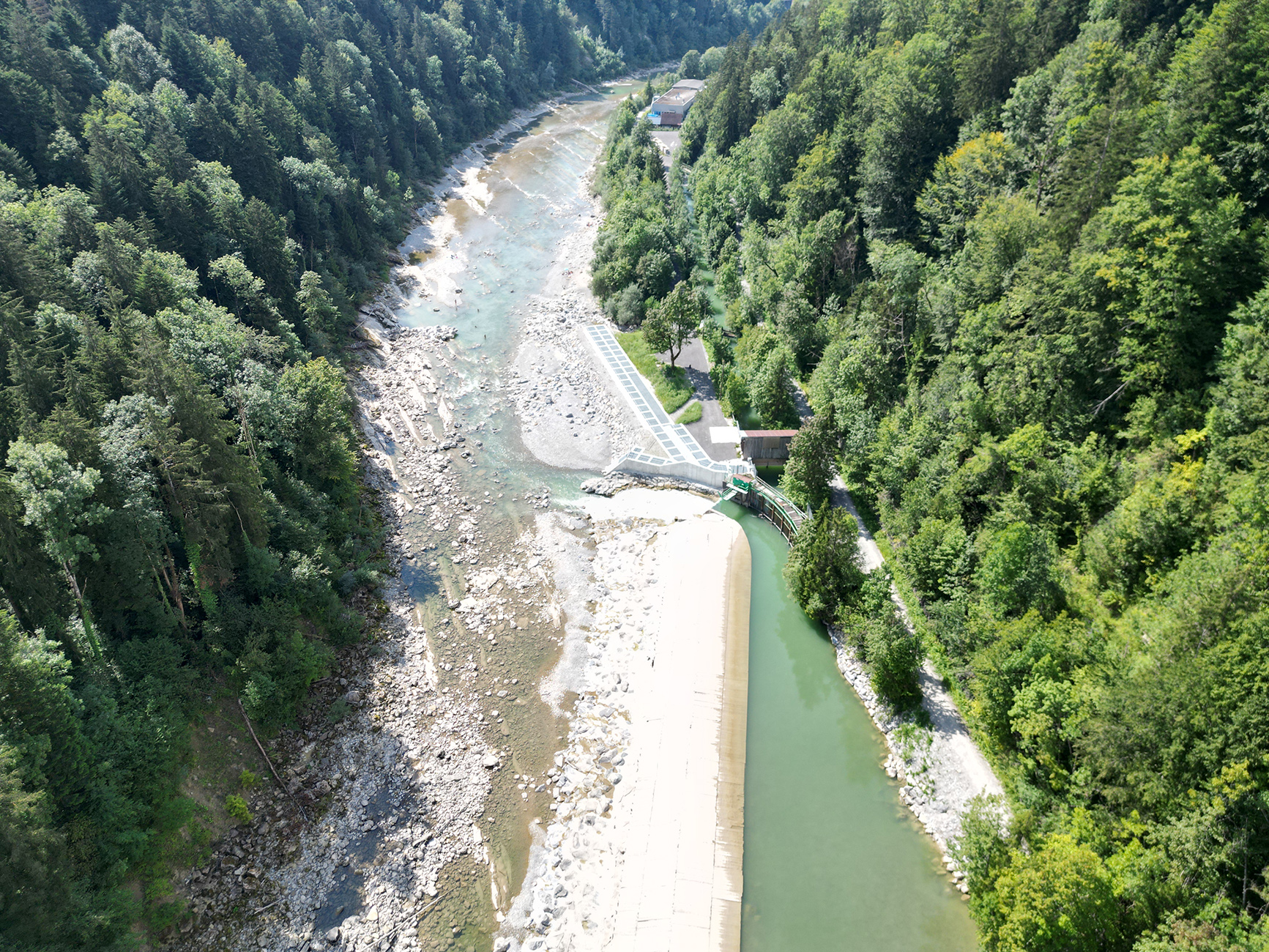

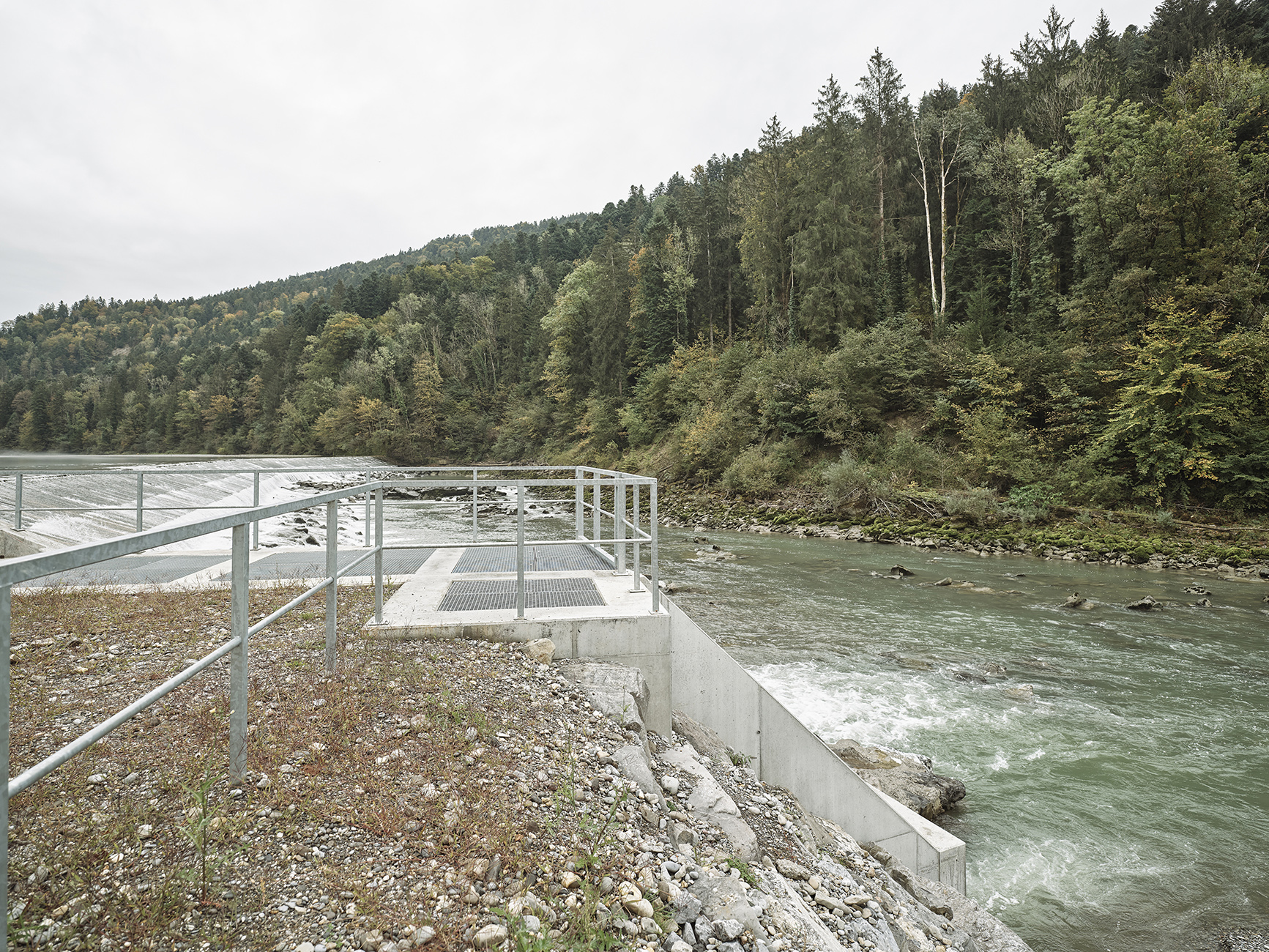

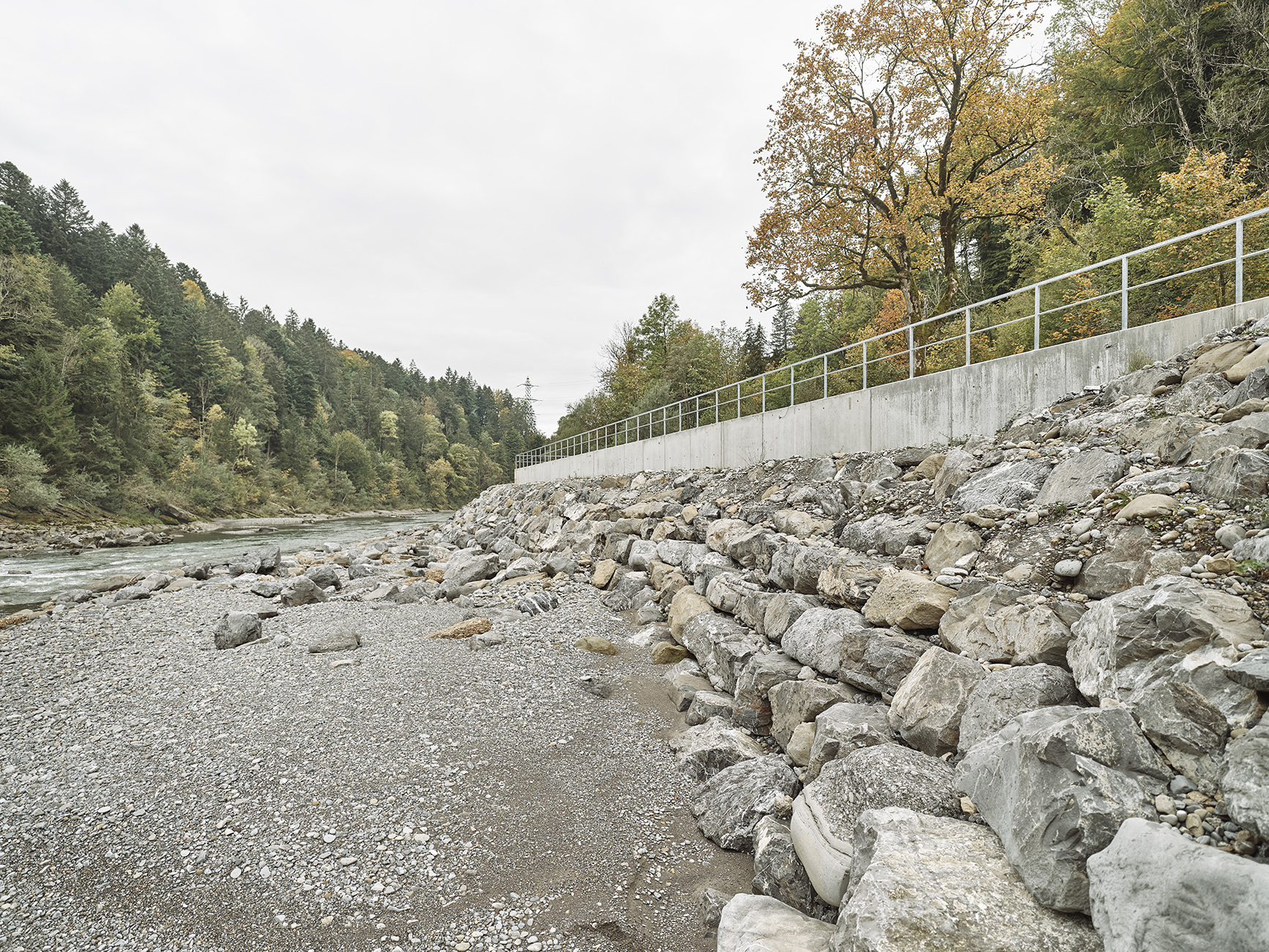

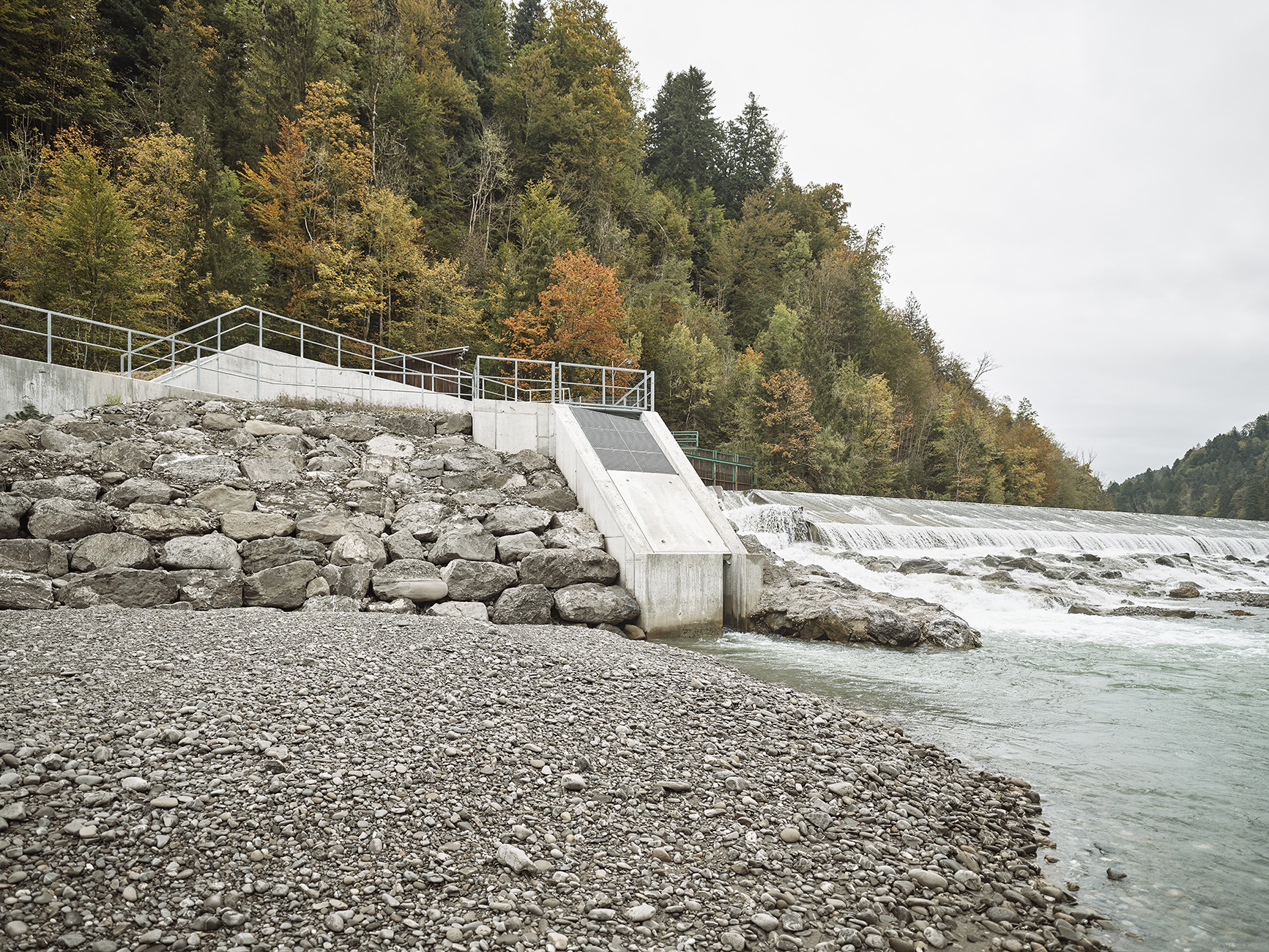

Um die Bauarbeiten erfolgreich abzuschließen, wurde die Bregenzerach im Bereich des Bauwerks zunächst durch einen Fangedamm aus Aushubmaterial und eine Stahlbetonmauer gesichert. Im Februar 2024 erfolgte dann die gezielte Umleitung des Flusses mittels Spundwänden, was die Errichtung des Einlaufbauwerks und die Anbindung an den bestehenden Wehrkanal ermöglichte. Diese Umleitung bot gleichzeitig die Gelegenheit, zusätzliche Sanierungsarbeiten am Wehr durchzuführen, um die Stabilität der gesamten Anlage zu verbessern. Im April 2024 wurden die Arbeiten im Bachbett erfolgreich abgeschlossen, einschließlich des präzisen Versetzens und Verfüllens der Steine in der Fischaufstiegsanlage. Im Mai 2024 wurden schließlich die letzten Arbeiten durchgeführt, wie das Versetzen der Gitterroste, sodass die Anlage planmäßig und vollständig in Betrieb genommen werden konnte.
